तनहुँ जलविद्युत् आयोजना : मुख्य बाँध ५० प्रतिशत पूरा
nepalsamaya.com · Wed Jun 03 06:06:38 GMT 2026

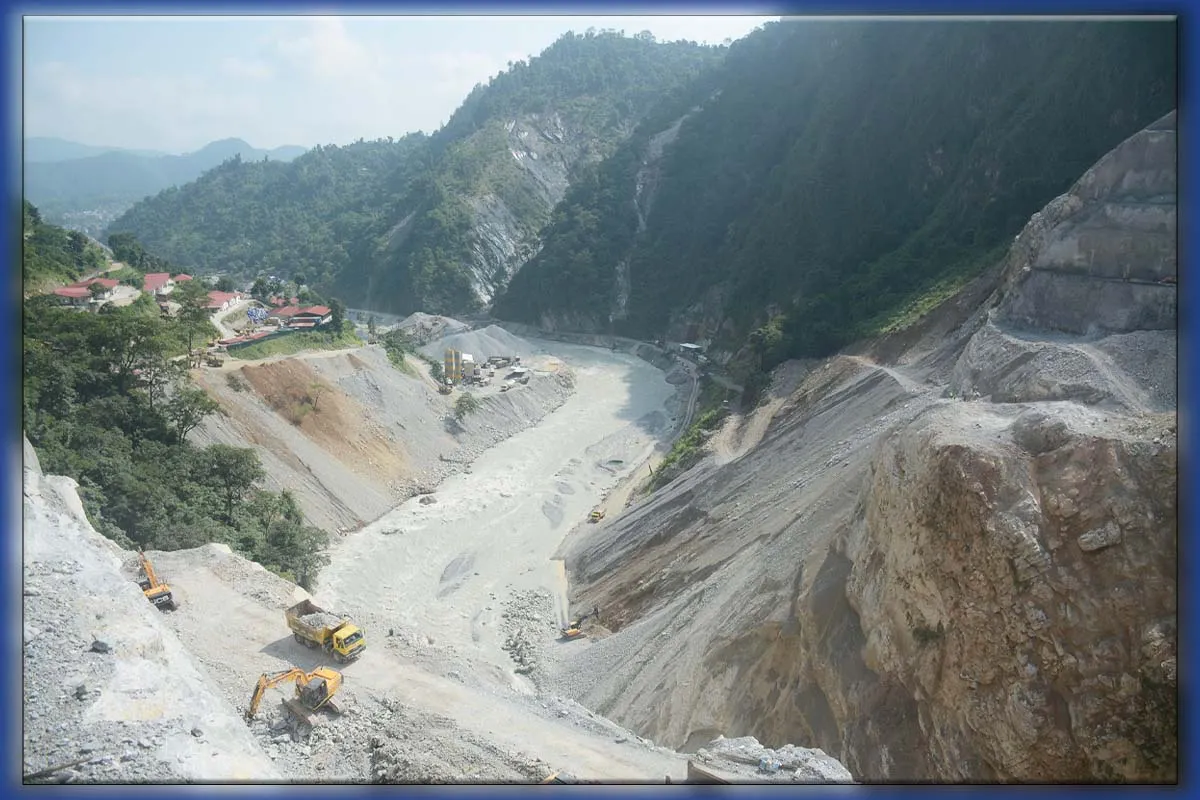

तनहुँ- तनहुँको ऋषिङ गाउँपालिकामा निर्माणाधीन तनहुँ जलविद्युत् आयोजनाको प्याकेज–१ अन्तर्गत निर्माण भइरहेको १४० मिटर अग्लो मुख्य बाँधको निर्माण ५० प्रतिशत सकिएको छ। आयोजना २०८१ साल चैत ७ गतेदेखि सुरु भएको हो।
आयोजना प्रमुख श्यामजी भण्डारीका अनुसार बाँध निर्माणका लागि कुल आठ लाख ५० हजार घनमिटर कङ्क्रिट गर्नुपर्नेमा हालसम्म चार लाख २४ हजार १२० घनमिटर कङ्क्रिट गरिएको छ।
स्रोतमा पूरा पढ्नुहोस् (nepalsamaya.com)
